Podolský potok III

Podolský potok je pravostranným přítokem řeky Moravice v km 81,13. Celková délka Podolského potoka je 20,5 km. Od ústí do řeky Moravice po most na Revoluční ulici v Rýmařově, tj. v km 0,000-6,240, je tok ve správě státního podniku Povodí Odry. Od km 6,240 po pramen pak ve správě státního podniku Lesy České republiky. V intravilánu obcí je z větší části tok upraven.

Původní stav

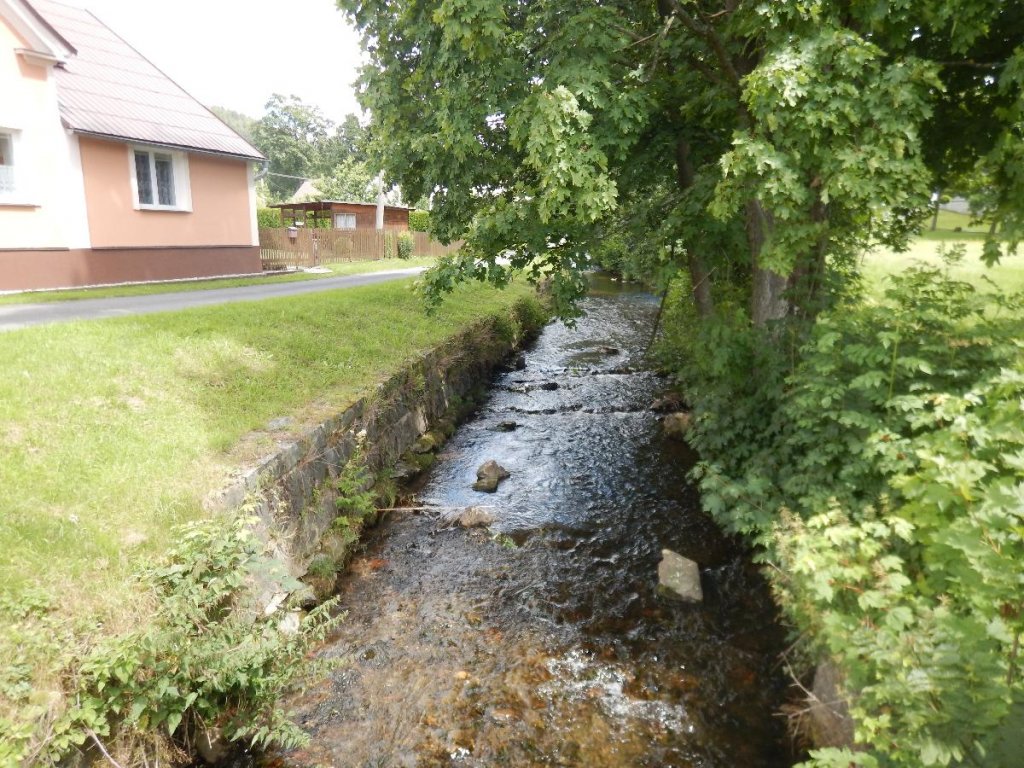

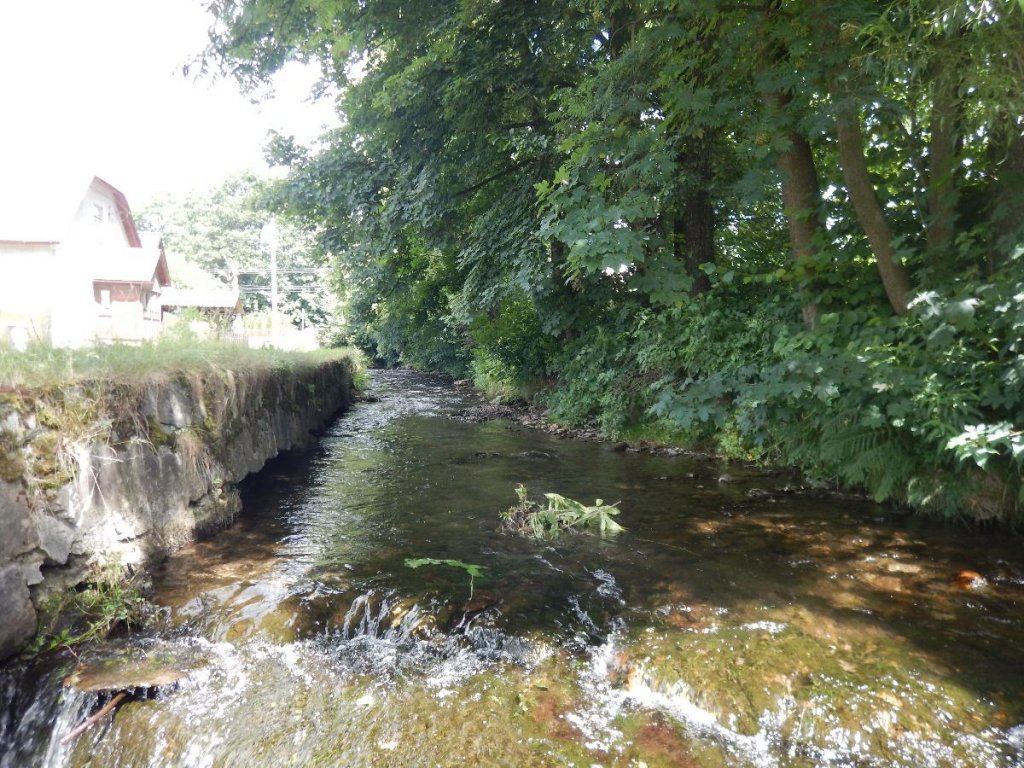

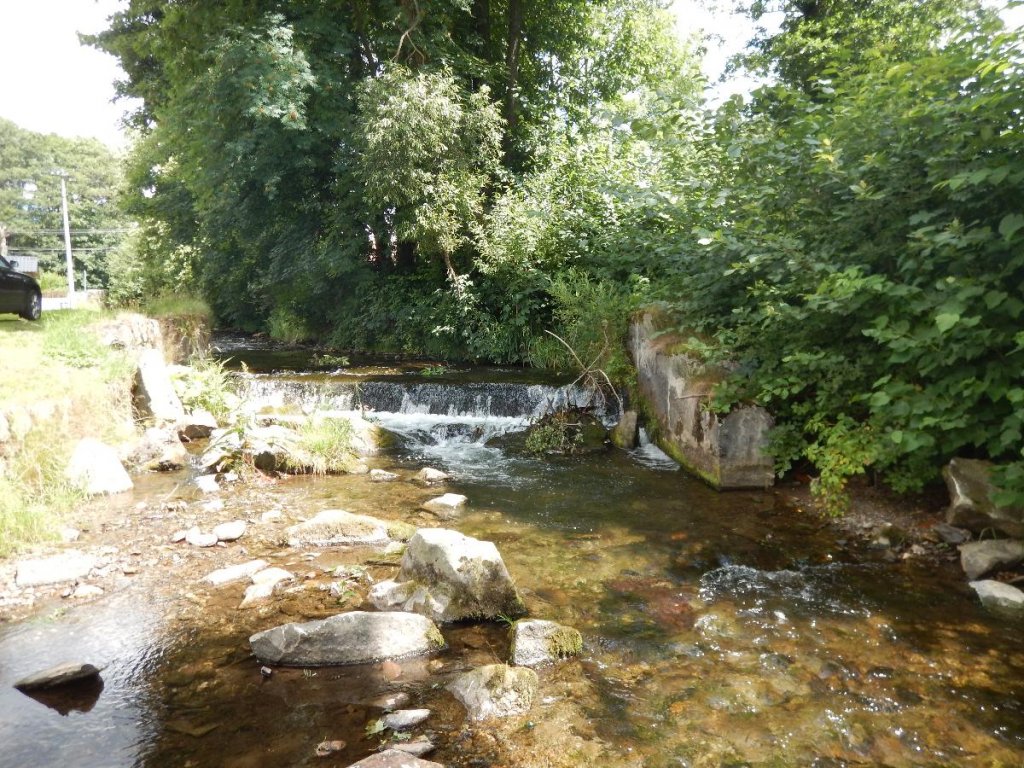

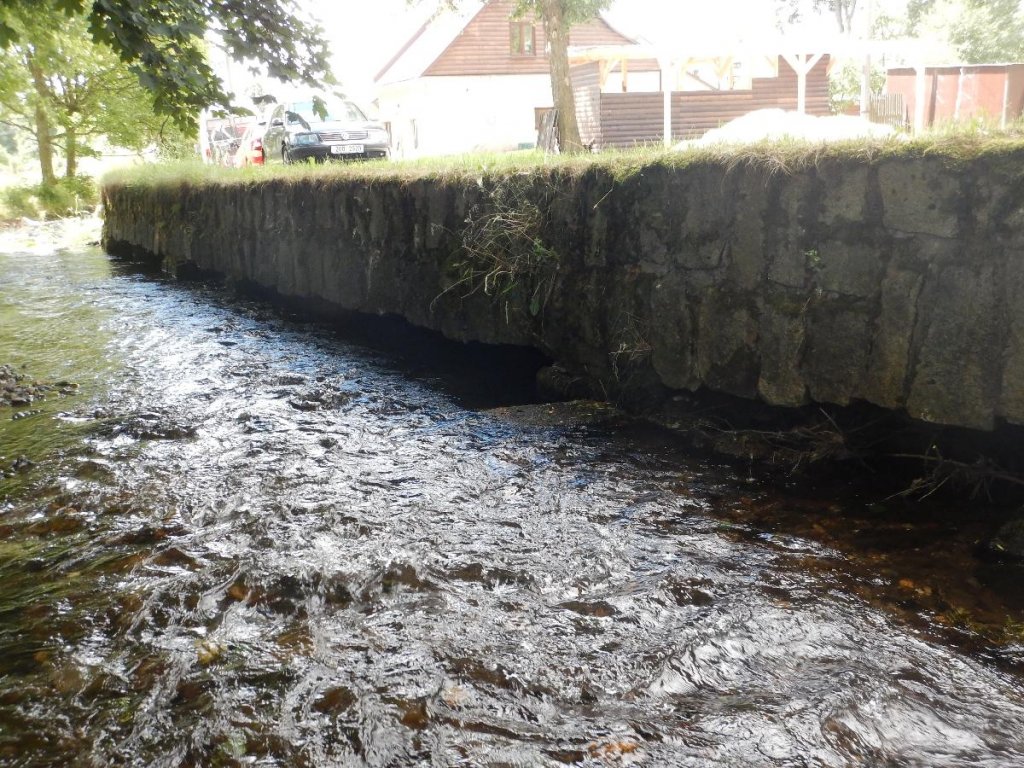

V zájmové lokalitě ve Staré Vsi vede Podolský potok v souběhu s místní obecní komunikací a na dvou místech je křížen mosty. Upraven byl cca od domu č. 10 na Potočné ulici po most na ulici Mlýnské, tj. v km 10,494-10,785. V tomto úseku byla na pravém břehu zbudována kamenná zeď, pod zaústěním levobřežního přítoku Staroveský potok se nacházel stupeň o výšce cca 60 cm. Zeď byla poškozená, z části v základech podemletá, v některých místech zcela chyběla první řada kamenů. Stupeň byl polorozbořený a již bez významu – náhon, pro který byl v minulosti zbudován, byl již dříve zasypán. Opevnění předmětného úseku bylo v havarijním stavu a hrozilo jeho sesutí, stavebně technický stav byl za hranicí životnosti. V zimních měsících zde docházelo pravidelně k zamrzání vody v korytě, což vedlo k rozlévání toku na okolní pozemky. Každoročně tak správce toku řešil havárii, kdy nahromaděná vrstva ledu nedovolovala plynulý odtok vody, byl ohrožen soukromý i obecní majetek a pro odstraňování ledových ker a zprůtočnění koryta toku bylo nutné využití techniky.

Technické řešení

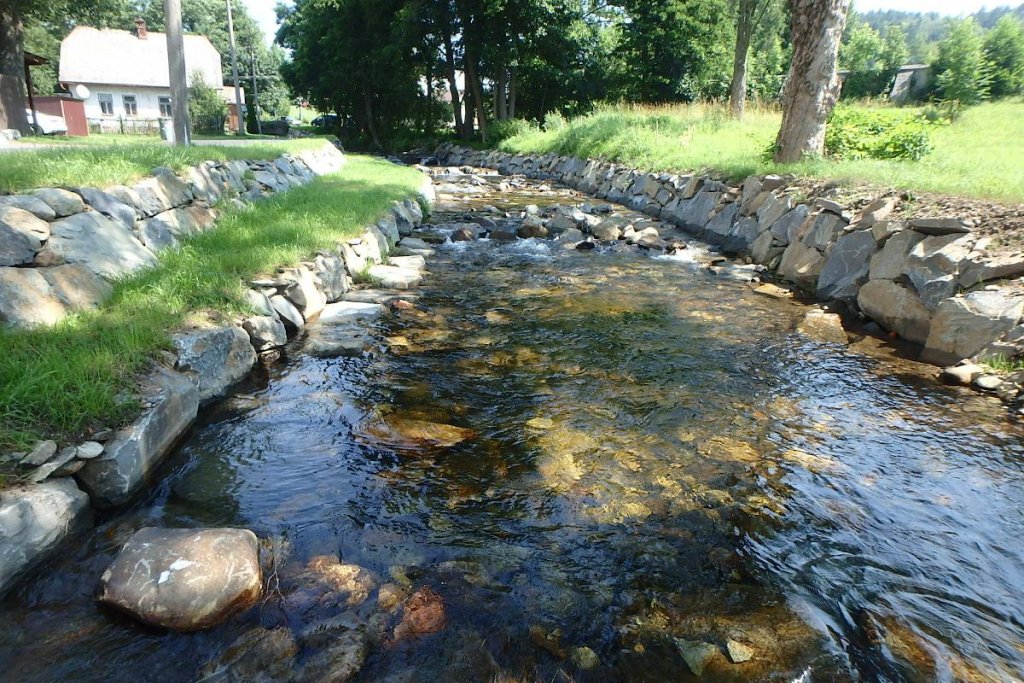

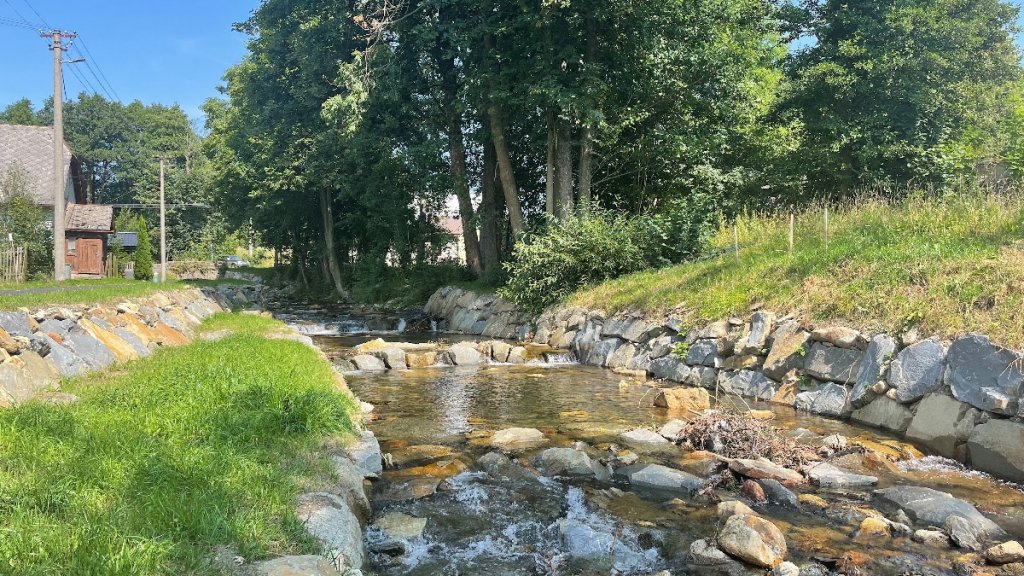

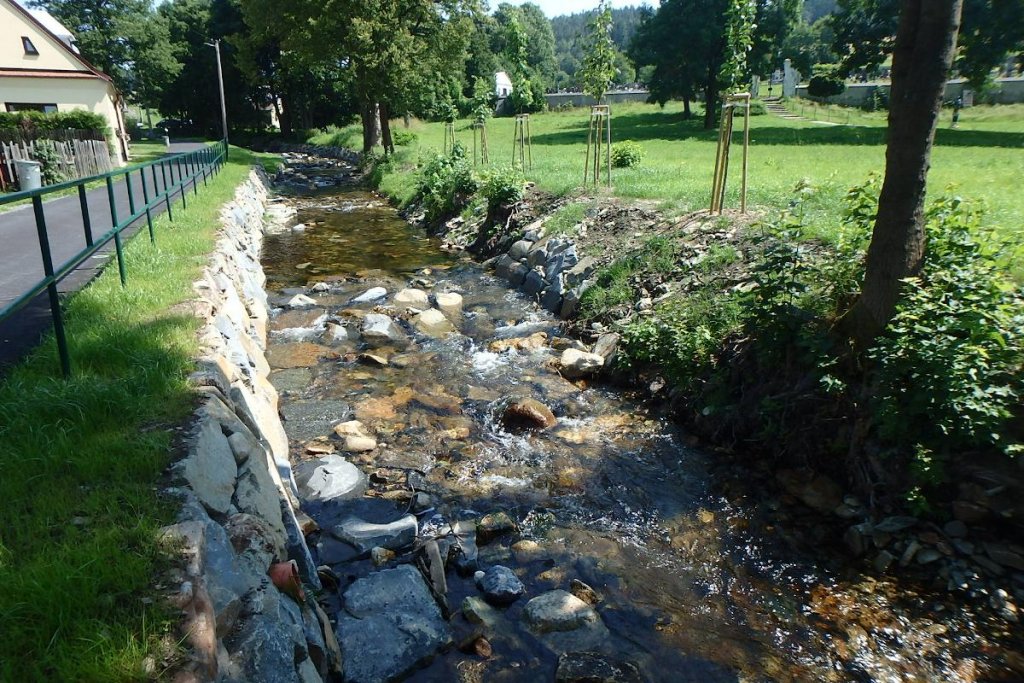

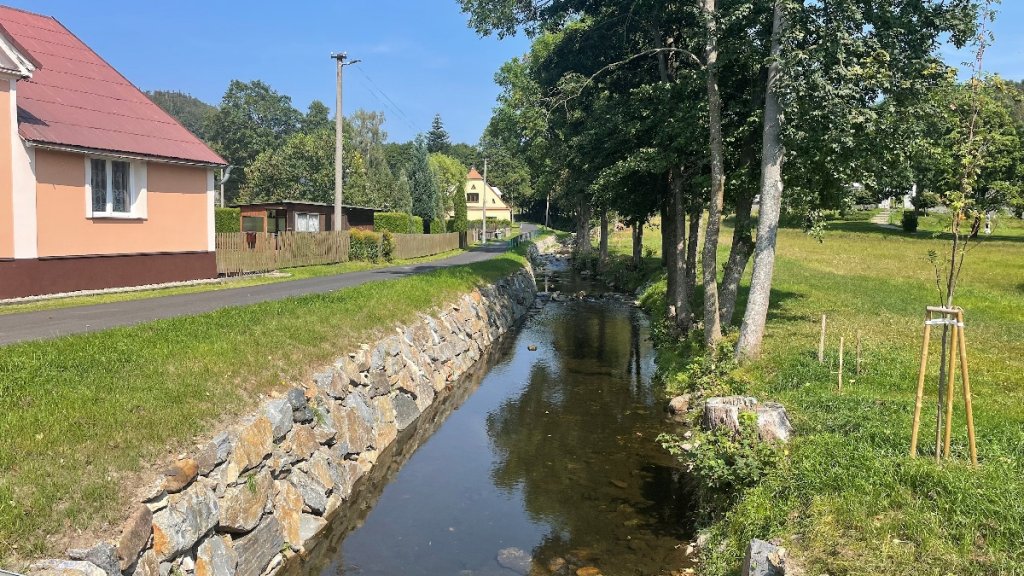

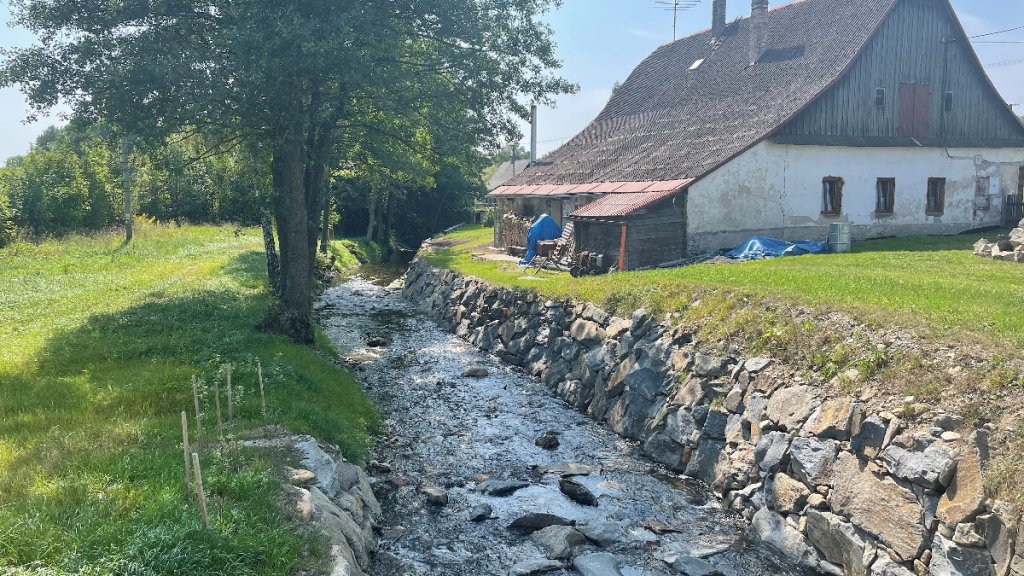

Byla provedena rekonstrukce podélného a příčného opevnění vodního toku. Stávající podélné opevnění (opěrné zdi) bylo nahrazeno opěrnou zídkou z lomového kamene a rovnaninou z lomového kamene. Místo stávajících příčných objektů (dřevěné prahy, stupeň z lomového kamene) byly zbudovány kamenné stabilizační pasy a prahy z lomového kamene. V km 10,683-10,738 byla na pravém břehu vytvořena berma a v toku kamenem opevněná kyneta pro převedení průtoků Q5.

Protože pro realizaci bylo nutné provést kácení, byla součástí akce výsadba 30 ks keřů (v druhovém složení vrba, bez a střemcha) a 8 ks odrostků stromů (lípa, javor, olše a jeřáb).

Celkově byl tok stabilizován v délce 276 m.

Základní údaje

Název stavby:Podolský potok III
Kraj:Moravskoslezský
Obec:Stará Ves, Rýmařov
Katastrální území:Stará Ves u Rýmařova, Janušov
Číslo hydrologického pořadí:2-02-02-0160
Náklady:4 646 861,85 Kč bez DPH z toho dotace 2 245 000,00 Kč bez DPH z dotačního programu MZe „Podpora opatření na malých vodních nádržích a drobných vodních tocích – 3. etapa“
Projekt:HydroIdea s. r. o.
Zhotovitel:VDP STAVBY a. s.
Zahájení stavby:11/2023
Dokončení stavby:8/2024
